露骨料混凝土

露骨料
点击:17发布时间:2026-04-07

1. 基层处理:碾压铺设级配碎石或透水水稳层,确保基层的透水性与承载力。

2. 模板支设:按设计标高立模,保证路面平整度和边界顺直。

3. 结构层摊铺:摊铺底层透水混凝土(通常为素色),使用低频平板振捣器振实,形成承重结构。

4.面层摊铺与喷涂:摊铺掺入露骨料专用添加剂的面层彩色透水混凝土,随即均匀喷洒表面缓凝剂。

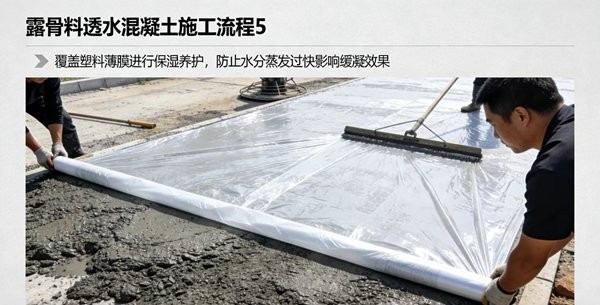

5.覆盖养护:覆盖塑料薄膜进行保湿养护,防止水分蒸发过快影响缓凝效果。

6.高压水洗:在混凝土初凝后、终凝前的精准时间点(通常为浇筑后4-12小时),用高压水枪冲洗表面浆体,露出均匀分布的天然骨料。

7.切缝与养护:按规范切分格缝(通常6米一道)防止开裂,覆盖养护膜持续养护7至14天。

8. 喷涂保护剂:待路面干燥后,喷涂双层双丙聚氨酯密封剂,增强路面耐紫外线能力和防污染能力。
